                  Excel2010甘特圖怎么繪制

                  發布時間:2022-01-25 文章來源:xp下載站 瀏覽:

                  軟件是一系列按照特定順序組織的計算機數據和指令的集合。一般來講軟件被劃分為編程語言、系統軟件、應用軟件和介于這兩者之間的中間件。硬件是“計算機硬件”的簡稱。與“軟件”相對,電子計算機系統中所有實體部件和設備的統稱。

                    可能很多人都不知道,在Excel中,甘特圖(Gantt Chart)又稱橫道圖,它通過圖示形象地表示特定項目的活動順序與持續時間。據悉,在Excel 2003中,可用用自定義圖表類型中的“懸浮的條形圖”來快速繪制簡單的甘特圖,而在Excel 2007/2010中,沒有現成的自定義圖表類型可用,但通過堆積條形圖同樣可以輕松實現。那么,excel2010甘特圖怎么繪制?

                  Excel2010

                  Excel2010

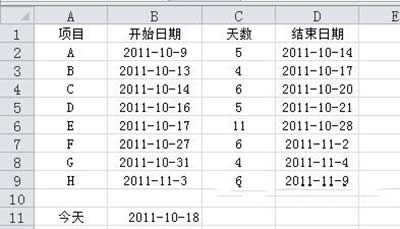

                    如果目前該工程正在進行中,可在B11單元格中輸入當前日期,如公式:

                    添加輔助列

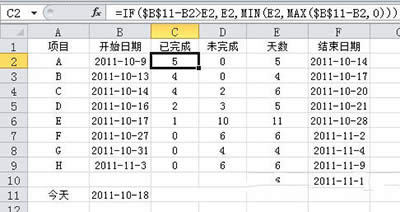

                    1、在數據區域原C列左側插入兩列,分別表示以B11單元格中日期為當前進度的各項目已完成和未完成的天數。如圖所示,插入兩空列后,在C2單元格中輸入公式:

                    =IF($B$11-B2》E2,E2,MIN(E2,MAX($B$11-B2,0)))

                    2、向下填充公式至C9單元格,該公式獲取已完成的天數。在D2中輸入:

                    =E2-C2

                    3、向下填充至D9單元格,該公式獲取未完成的天數。

                  Excel2010

                  Excel2010

                    插入堆積條形圖

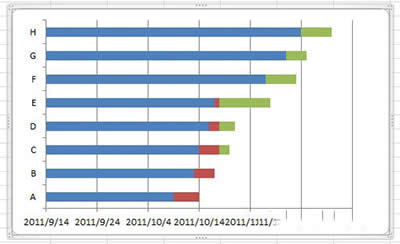

                    1、選擇數據區域中的某個單元格,在功能區中選擇“插入→條形圖→堆積條形圖”,在插入的圖表中刪除圖例,然后在“圖表工具-設計”選項卡中選擇“選擇數據”,彈出“選擇數據源”對話框,分別選擇不需要的“天數”和“結束日期”系列,單擊“刪除”按鈕刪除這兩個系列后確定,這時圖表如下圖:

                  Excel2010

                  Excel2010


                  硬件是實在的,有模有樣的。軟件是程序性的。是一系列的指令。有了軟件,硬件才會實現更豐富的功能。

                  国产色视频网免费_亚洲精品无码人妻无码_麻豆床传媒_国产在线无码视频一区二区三区

                    <address id="rjzdp"></address>
                    <sub id="rjzdp"><listing id="rjzdp"><meter id="rjzdp"></meter></listing></sub>

                            <address id="rjzdp"><nobr id="rjzdp"><th id="rjzdp"></th></nobr></address>

                            <em id="rjzdp"><span id="rjzdp"></span></em>

                                  >
